BHP

Laguna Seca

*Actualizado en marzo de 2025, con información correspondiente al 2024.

1. Empresa y Faena:

Minera Escondida Ltda.
Faena: Escondida

2. Nombre y Ubicación

Nombre del depósito:
Tranque Laguna Seca

Altura geográfica:
2900 msnm

Comuna y Región:
Antofagasta, región Antofagasta

Coordenadas UTM:
WGS84 7.300.877 N, 485.825 E

Coordenadas DMS:
24°24’19.59″S, 69° 8’23.30″O

Comunidades más cercanas:
N/A

3. Estado Operativo

Estado:
En operación.

Inicio operaciones:
2002.

Permiso Ambiental:
RCA 048/98.

Vida útil:
hasta 2048.

4. Permisos
Entidad Tipo de Permiso N° del Permiso Año
Comisión Regional del M.Ambiente RCA N° 048 1998
Comisión Regional del M.Ambiente RCA N° 398 2009
Ministerio de Agricultura Resolución N° 014 2001
Sernageomin Resolución N° 800 1999
Sernageomin Resolución N° 130 2005
Sernageomin Resolución N° 093 2006
Sernageomin Resolución N° 2282 2019
DGA Resolución N° 1872 2016
Seremi de Salud Resolución N° 2886 2000
5. Plan de Cierre

Res 1589/15

6. Plan de emergencia

Nombre del documento:
Documento: “Respuesta Ante Emergencias en Depósito de Relaves “Tranque Laguna Seca – TLS”, código E-NPI-GPNP-003 Ver 6 actualizado al 15/11/23.

Objetivo:
El objetivo del Plan de Respuesta ante Emergencias (ERP) es describir las medidas que tomará BHP-MEL para enfrentarse a una emergencia y responder adecuadamente cuando una emergencia sea declarada en el depósito. Este se desarrolla teniendo en consideración el análisis de riesgos del depósito y los controles críticos definidos para la instalación.

7. Características del depósito

Tipo de depósito:
Convencional

Tipo de muro:
material de empréstito compactado

Uso de liner:
aguas arriba

Zanjas cortafuga:
no

Construcción aguas abajo

Altura actual en metros:
60m (con 7mo peralte construido)

Altura máxima aprobada:
107m (cota de corona 3.010 msnmm)

Relación base/altura:

4/1 (ancho basal/altura muro)

Métodos de elevación:
 peraltamientos espaciados en el tiempo, con alturas de crecimiento entre 7,5m y 9 m.

Criterios de Diseño:

  • Periodo de Retorno Sismo: Sismo Máximo Creíble (MCE)
  • Periodo de Retorno Hidrologia: Flujo Máximo Probable (PMF)
  • Tipo de muro: material de empréstito compactado
  • Crecimiento aguas abajo; Coronamiento (ancho, m): 15
  • Revancha: 5m
  • Pendientes: aguas arriba 2,0H:1,0V; aguas abajo 2,7H:1,0V
  • Tamaño Cubeta: 44.494.780  m2 (31Diciembre 2024)
  • Sistema de drenaje basal completo y dren chimenea central hasta elevación 2.945 m.s.n.m., construido en la 7° etapa.
Aspectos Físicos

Instrumentación y monitoreo

  • Piezómetros, inclinómetros, clino-extensómetros, acelerómetros, interferometría satelital, radares y estación total.
  • Monitoreo en línea y reportes mensuales.

Instalaciones de seguridad

No se han considerado dado que se considera revancha mínima de 5 metros.

Parámetros a controlar físicos

  • Instrumentación Geotécnica del muro(Control de nivel freático, deformaciones y asentamientos, aceleraciones)
  • Revancha (Mayor a 5m)
  • Distancia Laguna-muro (Mayor a 500 m)
  • Caudal drenes basales
  • Operación de los pozos de la cortina del muro, para mantener control del afloramiento.
Aspectos Químicos

Instrumentación y monitoreo

  • Piezómetros y pozos Casagrande
  • Monitoreo semanal y reportes semanales, mensuales y trimestrales
  • Monitoreo en línea y reporte electrónico para RES 31 (SMA)

Descripción e identificación de los parámetros a controlar químicos que considera el depósito

Se cumple con la medición de los parámetros fisicoquímicos, caudal y turbiedad indicados en la Resolución 31 del SMA.

8. Capacidad

Tabla Anual para la vida del Depósito de relaves:

Acumulado al año 2023 (TMS) Capacidad total autorizada (TMS) Porcentaje del total autorizado
2.085.227.628 toneladas 4.500.000.000 ton 46,33%
9. Manejo de aguas claras

Descripción de Recirculación y descargas:
Recuperación de aguas desde laguna de aguas claras y recirculación a producción a través de torre de captación y estaciones de bombeo booster (2). Recuperación de agua a través de cortina de pozos y sistema de drenaje, enviada hacia laguna de aguas claras.

Litros por segundo de agua recirculada:
1.200 L/s

Volumen de la laguna de aguas claras:
variable (máx 3.500.000 m3)

Capacidad de bombeo máxima de agua recirculada:
1.900 L/s

10. Inspecciones post evento- naturales*

Última Inspección:
Se realizan inspecciones semanales por parte del equipo de Geotecnia e inspecciones diarias por parte del equipo operacional. En estas inspecciones se realiza: chequeo de infraestructura del muro y control operacional aguas abajo de éste, inspección de infraestructura del sistema de transporte de relaves y de agua recuperada, crecimiento de laguna, de la depositación de los relaves y de la distancia laguna-muro. Además, se realizan inspecciones regulares por parte del Ingeniero de Registro – EoR, y una Inspección Anual de Seguridad de la Presa también por el Ingeniero de Registro EoR. En adición al anterior, el último ITRB (Independent Technical Review Board) del depósito de relaves se desarrolló en noviembre de 2024.

Fiscalizaciones post eventos naturales:
Post evento naturales se revisa el comportamiento de la instrumentación Geotécnica, inspección visual al cuerpo del muro por la SI de Geotecnia. Sin hallazgos a la fecha.

Condición actual:
Operación normal

Descripción de la generación de planes de acción:
los planes de acción que se generan de auditorías o revisiones por terceros (por ejemplo, del ITRB), así como los planes de acción asociados al riesgo material de falla del muro se gestionan a través de la plataforma de Riesgos GRC y Fiori de BHP. Se realiza la revisión anual de Riesgo Material de Falla del muro por el Dam Owner y el equipo técnico a cargo de cada uno de los controles críticos. Actualmente se encuentra finalizada la implementación del GISTM.

* Información vigente a diciembre de cada año.

11. Revisión de expertos independientes
  • Cuenta con asesoría/soporte de ingeniería para el depósito/ingeniero de registro: Sí.
  • Identificar en qué formato: se cuenta con una empresa de ingeniería para la generación de diseños (DoR), construcción y QA durante la construcción, con un servicio de contraparte para revisión de diseños, y con un servicio de EoR para revisión y endorso de la construcción e ingenieria de las distintas etapas de peraltamiento.
  • Indicar fecha y finalidad de la revisión de expertos independientes más reciente cuando corresponda: ITRB Noviembre 2024 con la finalidad de identificar potenciales riesgos y oportunidades de mejora en el muro. Corresponde a la revisión anual del ITRB.
12. Ingeniero de Registro
  • Cuenta con registros de ingeniería respecto de diseño, construcción, operación, mantenimiento y/o cierre: Sí.
13. Evaluación de depósitos de relaves
  • El EoR e ITRB no ha identificado riesgo de inestabilidad del depósito.
14. Clasificación de riesgo

Clasificación por Consecuencia “Extrema” según GISTM.

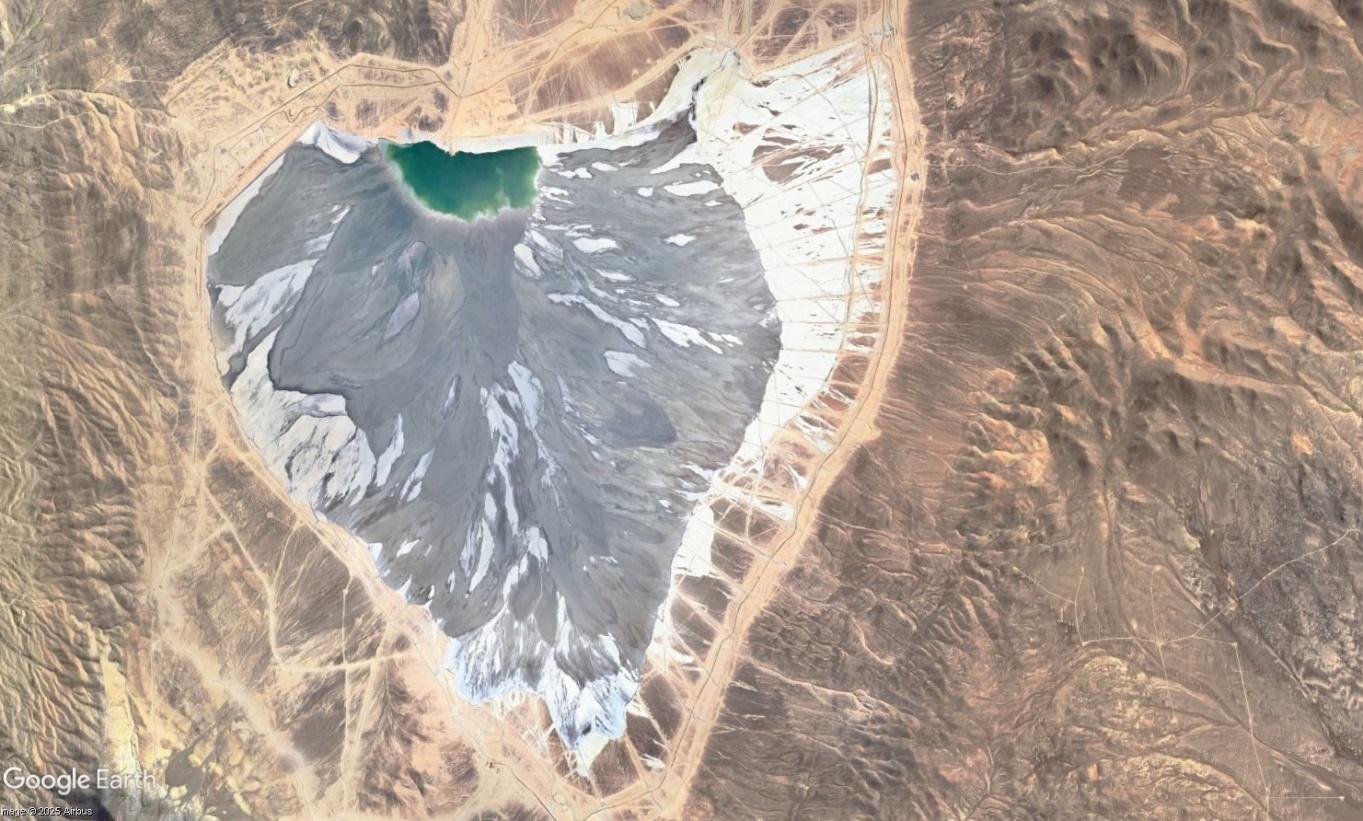

15. Fotos
